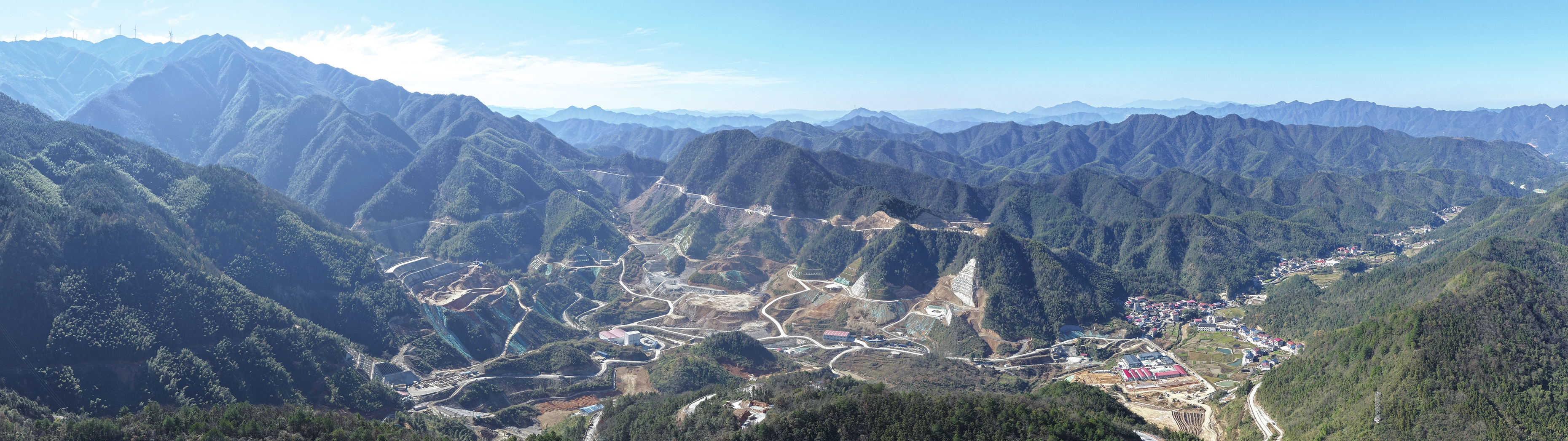

龙丰村下水库建设工地全貌。
筹建期工程通风兼安全洞入口。

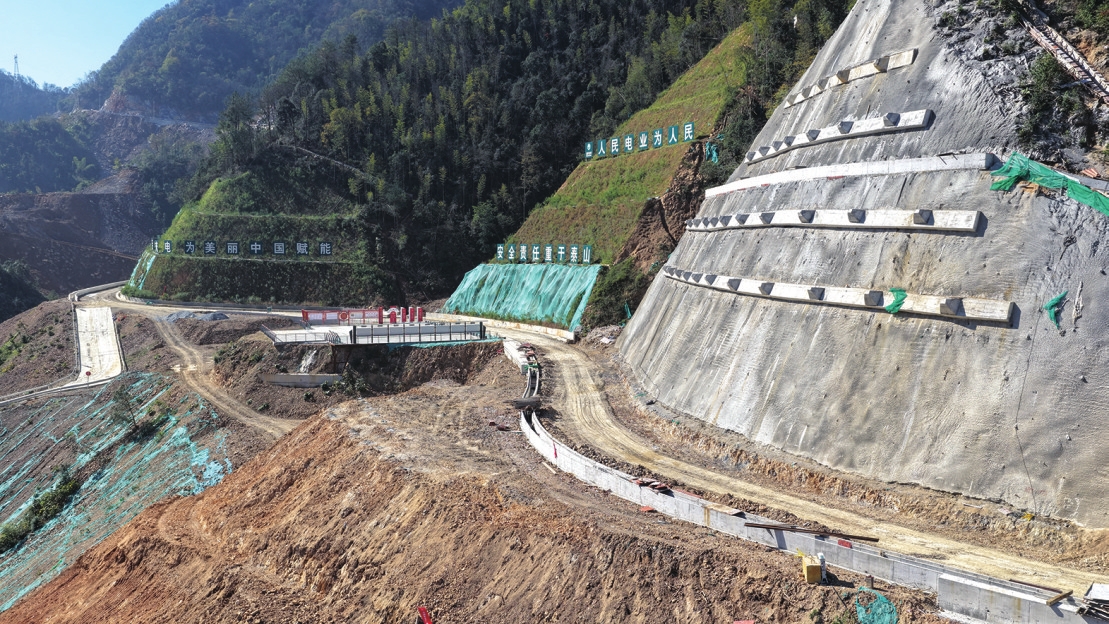

下水库环库公路及观测平台。

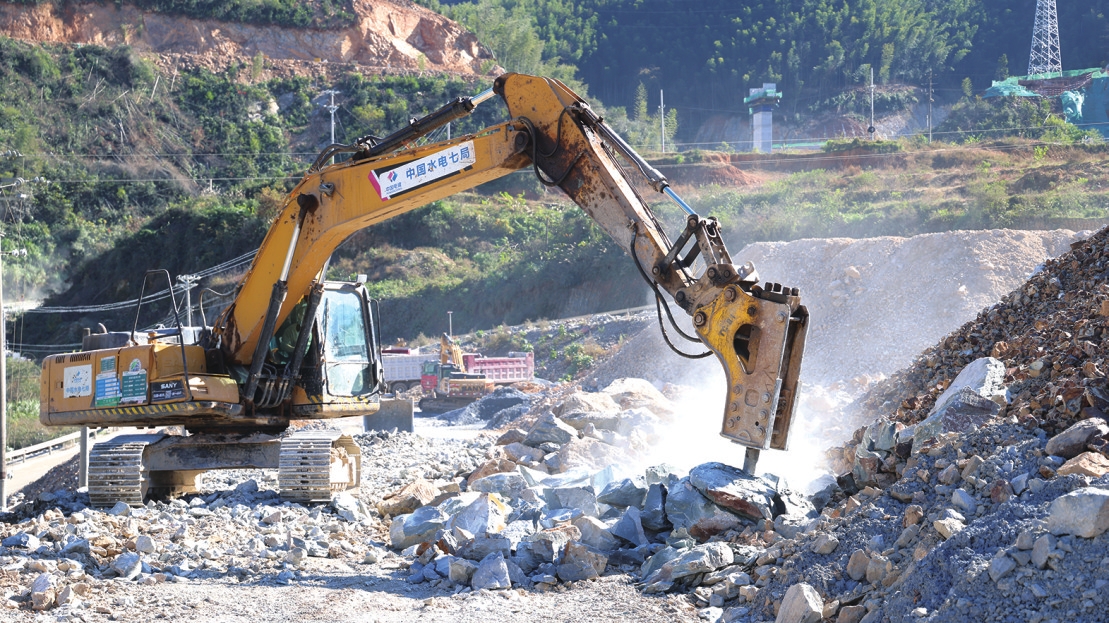

工程机械正在进行碎石作业。

仙溪镇镇区简家塅安置区建设施工全貌。(本版图片由钟浩提供)
简家塅移民安置区宅基地分配大会。
公证人员现场宣读抓阄号后移民安置户喜笑颜开。
芙蓉村分散安置户潘跃堂喜搬新家。
初冬时节,湘中群山被一层薄纱般的雾气轻柔笼罩,宛如一幅淡雅的水墨画。在安化县仙溪镇这片宁静而又充满希望的土地上,机器的轰鸣声打破了山谷长久以来的寂静,仿佛是大自然奏响的一曲激昂乐章。一座总投资高达151.4亿元、装机容量达240万千瓦的“超级工程”——安化抽水蓄能电站,正以磅礴之势拔地而起。
作为国家“十四五”重点能源项目,安化抽水蓄能电站以其雄伟的身姿屹立于华中大地。其装机规模位居华中第一、全国第二,设计年发电量26亿千瓦时,建成后年创税收约3亿元。这一相当于两台120万千瓦发电机组的巨型工程,宛如一颗璀璨的能源明珠,不仅承载着湖南能源结构转型的战略使命,更以“安化速度”与“民生温度”的完美融合,书写着新时代能源工程与民生福祉深度融合的壮丽篇章。
工程建设:刷新国网纪录的“安化速度”
2022年6月29日,开工礼炮响彻云霄,这一声巨响如同战斗的号角,宣告着这个总投资151.4亿元的“超级工程”正式开启了它的“加速度”之旅。从项目获批到开工仅用11个月,这一速度较常规周期缩短了一半,犹如闪电般迅速,展现了安化县在项目建设上的高效决策与强大执行力。71个县直单位联动攻坚,如同一支紧密配合的庞大军团,60天完成永久用地5444.62亩、临时用地1084.77亩征收,补偿款100%精准发放,彰显了公平与公正。28天签下755户征拆协议,66天拆除主体枢纽区498栋房屋,拆迁完成率99.6%,这一连串令人惊叹的数字,铸就了国网系统内“核准最快、征迁最优、开工最早”的行业标杆。这一个个“最”字背后,是安化县举全县之力、多方协同的攻坚成果,是无数干部群众日夜奋战的结晶。
项目建设采用“全链条管理”模式,精准划分三大阶段,如同精心编排的一场宏大交响乐,每个阶段都有其独特的旋律与节奏。2022年7月至2024年6月为筹建期,这一时期重点推进进场公路、通风兼安全洞、移民安置等基础工程,就像为一座宏伟的建筑打下坚实的基石。2024年7月至12月为准建期,完成供水供电等临时设施建设,为后续的主体工程建设提供充足的“粮草”与“弹药”。2025年1月至2029年12月为主体工程建设期,全面开展上水库、下水库及地下输水发电系统建设,这是整个工程的核心与关键,如同心脏一般为电站输送源源不断的能量。
截至2025年11月,项目累计完成投资35.26亿元,占总投资的23.3%,主体工程于2025年6月全面开工,上水库大坝混凝土浇筑量已突破6000立方米,预计2029年首批机组发电,2030年全部建成。
在仙芙公路12号隧洞内,80余名工人头戴安全帽,手持风枪在岩壁上精准作业,他们的身影在灯光的映照下显得格外坚毅。现场负责人指着洞壁上密布的照明灯带介绍:“最后200米衬砌进入冲刺阶段,月底前这条‘地下动脉’就能贯通!”作为连接枢纽工程的关键通道,全长17.03公里的仙芙公路已贯通11条隧洞,剩余1条也将在年底前完成主体施工,预计年底实现通车后,将大幅提升库区交通便利性,成为周边居民出行的重要通道,就像一条纽带,将库区与外界紧紧联系在一起。
仙丰水库大坝施工现场,6000立方米混凝土已浇筑完成,坝下导流管顺畅运行。这座中型水库不仅是电站调节水源的“心脏”,还将成为镶嵌在群山间的生态景观。项目工程师介绍,水库已完成清基、石料场剥离等基础工程,管道铺设5000米,引用隧洞推进270米,预计年底前达到蓄水条件。不远处的复建道路上,压路机正反复碾压路基,工人忙着铺设排水管道,5条道路将于今年9月全部达到通车条件,其中光曾线复建工程惠及上千户居民,彻底解决了因项目阻断的出行难题,让居民的出行变得更加便捷。
科技赋能绿色施工的理念贯穿始终,施工现场配备防尘网、洒水车,实现“零扬尘”作业,就像给工地穿上了一件绿色的防护服。移民安置区规划融入生态景观设计,道路两侧绿树成荫,建筑与自然和谐共生,彰显“山水电站”的绿色发展理念。施工区域严格遵循环保标准,弃渣场按“先挡后弃”原则规范处理,复绿率达到100%,让这片土地在建设的同时依然保持着生机与活力。
拆迁安置:从“故土难离”到“新居可期”
征拆工作是项目落地的第一步,也是最难的一关,就像一场艰难的战役。安化县仅用60天完成永久用地5444.62亩、临时用地1084.77亩的征收,补偿款发放率100%,实现“零纠纷”。28天内签下755户征拆协议,66天完成主体枢纽区域498栋房屋拆除,完成率99.6%。这一速度的背后,是71个县直单位与属地乡镇的联动攻坚。干部们白天走村入户,耐心讲解政策,就像耐心的老师,为村民答疑解惑;夜晚召开“院坝会”,与村民拉家常、算长远账,用真诚与温暖打动每一位村民。通过“一户一策”精准服务,既保障了项目进度,又赢得了群众信任。村民李师傅说:“干部们真心为我们着想,我们更要积极配合。”简单的话语,却饱含着村民对干部的认可与支持。
移民安置是征拆工作的重中之重,安化县充分尊重移民意愿,提供集中安置与自主安置两种选择,并严格落实《移民安置规划报告》要求。目前,简家塅、安坪里、老屋冲3个集中安置区建设稳步推进,已完成场平、基础设施联合验收和宅基地分配。以老屋冲安置区为例,该安置区紧邻环库公路,投资3220万元,规划居住、公共设施、绿化等功能分区,配套建设活动中心、运动场和学校。528名群众将在这里开启新生活,安置区设计兼顾实用性与舒适性,让移民“搬得出、稳得住、能致富”。正如安置户李师傅所期待:“这里紧靠环库公路,以后去县城更方便了!”
安化县坚持“移民利益最大化”原则,创新推出“五个一”工作法:一套班子统筹、一份规划引领、一组专班服务、一项机制保障、一抓到底落实。通过3次移民意愿调查,尊重群众自主选择集中或自主安置方式,动态调整安置点户数;开展30余场政策宣讲,发放资料2000余份;组织技术团队编制“多规融合”方案,将村庄规划与旅游、产业规划深度融合。在简家塅、安坪里等3个集中安置区,场平工程已完成验收,宅基地分配到户,供水供电管网直达每家门口。“上个月选好宅基地,现在就盼着年底前完成基础工程。”村民王建波说。为确保安置质量,安化县实行“三联合验收”机制,对场地平整、基础设施等环节严格把关,力争让移民“搬得出、稳得住、能致富”。
项目建设中,安化县坚持“民生优先”原则,通过规范化、高效化的设计变更机制,不断优化细节。2024年以来,实施两次设计变更,调增资金2248.49万元,用于完善安置区公墓、电力复建等配套设施;第三次变更正加快推进,确保移民需求得到精准响应。翁九的故事是安置成效的缩影。村民翁九因项目搬迁至芙蓉山,却从中觅得商机——投资百万元建起民宿,结合自家茶叶和腊货生意,通过线上线下渠道年入30万元。“以前靠种地为生,现在吃上‘旅游饭’,日子更有奔头!”她的笑容里透着踏实。在移民安置区,类似的便民举措随处可见:老屋冲安置区规划了活动中心、运动场和学校,场内道路宽敞平坦;简家塅安置点配套建设了卫生室和便民超市。
为民解难:“保姆式”服务的安化实践
专班服务“一竿子到底”。项目建设中,安化县创新推行“指挥部+专班+帮代办”服务体系,成立由县委书记、县长挂帅的协调指挥部,下设5个工作组,细化责任分工。通过“周调度、月通报”机制,全年办结帮代办事项63件,实现社会投资项目走访全覆盖。自然资源、住建等部门联合打通审批堵点,为14个重大项目集中开工扫清障碍。定制化“一企一档”服务,让企业感受到“妈妈式”关怀,获得广泛点赞。县重点建设项目事务中心原负责人表示:“我们以‘保姆式’服务为标准,确保项目推进无忧。”这种贴心周到的服务,就像温暖的春风,吹进了每一个建设者的心中。
产业融合激活“造血功能”。安化县注重移民的长远发展,将安置规划与当地茶产业、旅游业深度融合。依托芙蓉山生态资源,引导移民发展民宿经济;通过电商培训,帮助村民销售茶叶、腊货等特产,实现“线上+线下”增收。村民潘跃堂的民宿生意红火,正是这种融合发展的生动写照。而老屋冲安置区的张师傅,每天看着新房拔地而起,对未来充满期待。正如安化县副县长贺磊所说:“我们不仅要建好电站,更要让群众共享发展红利。”这种发展理念,让移民在享受便利生活的同时,也能通过自身的努力实现致富梦想。
针对因抽水蓄能项目阻断的光曾线公路,当地仅用1年就建成复线公路,解决了上千户居民出行难题。“以前绕行要1个多小时,现在10分钟就能到镇上。”村民王大姐感慨。目前,因项目阻断的5条道路均已复建并达到通车标准。
项目创新推出的全程指导服务,从选址建房到贷款协调,事无巨细地解决移民后顾之忧。县重点建设项目事务中心联合自然资源等部门,为移民提供从选址到建房的全程指导,甚至帮助协调贷款、技术培训等事宜,真正体现了“保姆式”服务的精髓。
绿色动能:迈向“双碳”目标的安化担当
作为国家“十四五”重点能源项目,安化抽水蓄能电站不仅是绿色能源的“超级充电宝”,更是安化县推动高质量发展的关键引擎。项目投产后,每年可节约标准煤约80万吨,减少二氧化碳排放200万吨,为湖南乃至华中地区的能源结构优化和低碳转型提供强有力支撑,就像一位绿色的卫士,守护着我们的生态环境。
从2022年开工至今,安化县以“开局即冲刺”的姿态,在征拆、建设、移民等环节创造了多项纪录。这背后,是党员干部的担当作为,是群众的积极配合,更是“发展为民”理念的生动实践。站在仙溪镇的山巅俯瞰,机械轰鸣与青山绿水相映成趣,移民新居与施工栈道交错延伸。安化抽水蓄能电站项目,不仅是一座“超级工程”,更是一方水土的发展缩影。它用“安化速度”书写着能源革命的篇章,用“民生温度”诠释着共同富裕的初心。
2029年,当首批机组并网发电,26亿千瓦时的清洁电能将点亮万家灯火,3亿元的年税收将反哺地方经济。而这一切,始于今日的每一份坚守与奋斗——在安化这片热土上,“绿色动能”与“民生温度”正携手奔向更加美好的未来。
从2022年到2029年,七年磨一剑,安化抽水蓄能电站不仅将为湖南高质量发展提供强劲动力,更将成为“绿水青山就是金山银山”理念的生动实践,它将以26亿千瓦时的清洁电能,点亮万家灯火,书写能源革命与民生改善的新篇章。
